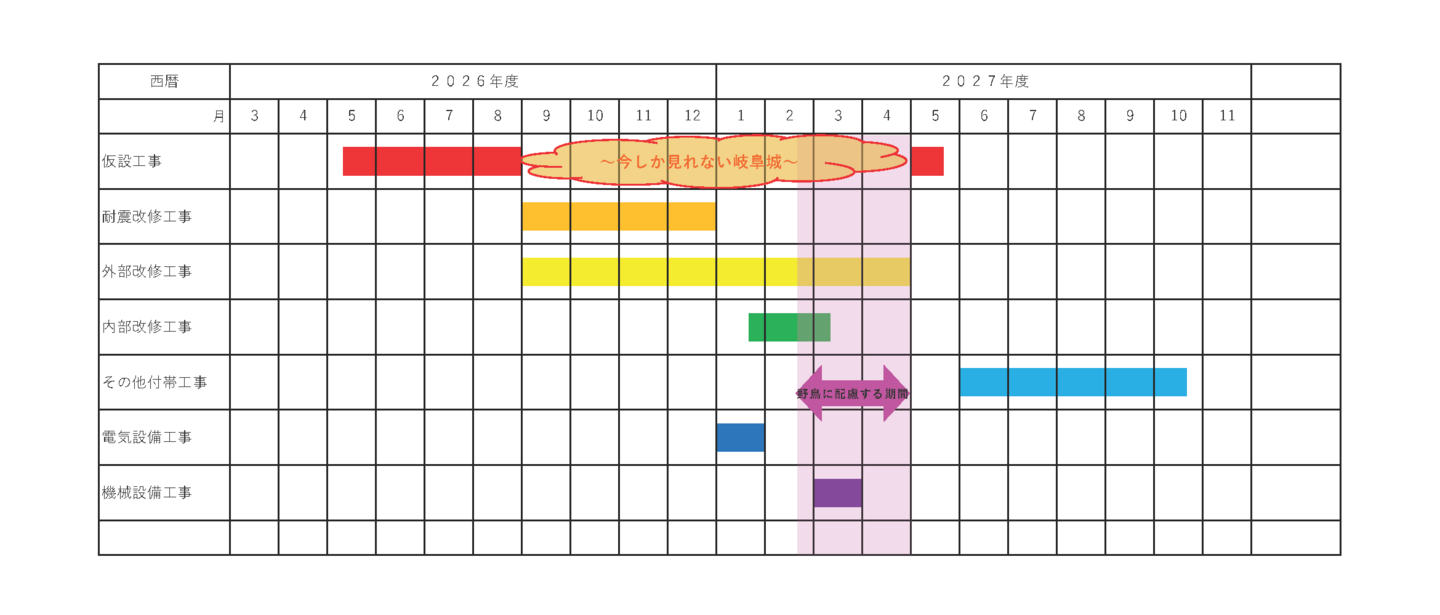

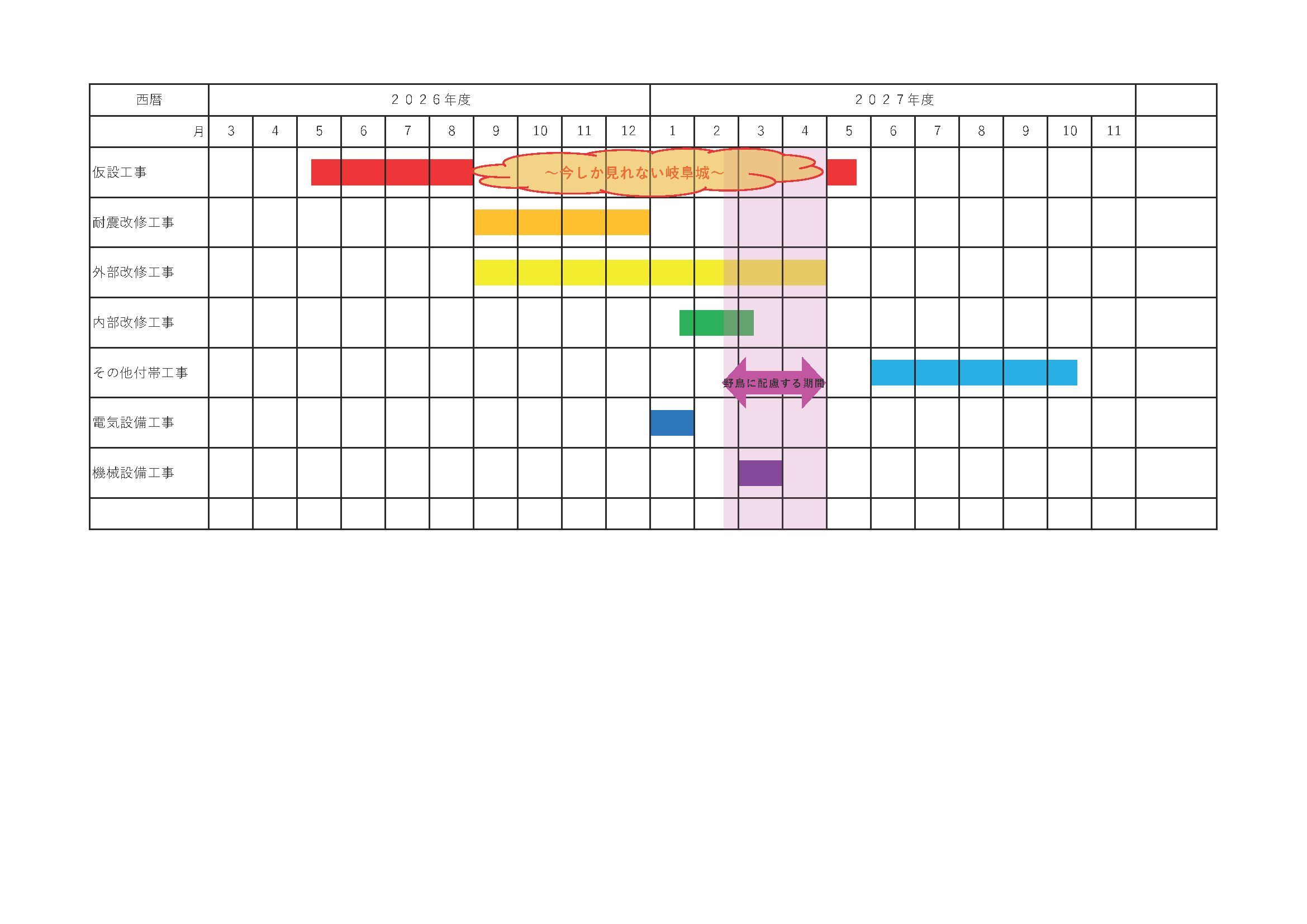

Schedule 工程表 工期 令和7年12月11日~令和9年9月30日 天守閣周辺の足場は令和8年6月から徐々に組み始め、令和8年9月には全面がメッシュシートで覆われます。その後、令和9年4月まで設置予定です。 期間中は、岐阜県立加納高等学校美術科デザイン・工芸専攻の生徒の皆さんによるデザイン画をあしらった外部足場用メッシュシートを設置し、工事期間ならではの ”今しか見れない岐阜城”をお楽しみいただけます。 DNC バーチャルアシスタント「ミラノア」 ページのトップへ
